De Wissel bouwt!

Binnenkort starten op de Diestsevest 119 de werken die moeten leiden tot een nieuw gebouw voor De Wissel, waarin we ondermeer onze afdelingen De Rotonda en Het Vertrek zullen onderbrengen.

Hierbij alvast een idee hoe het gebouw er zal gaan uitzien:

Als je de voortgang van de werken wil opvolgen, kom dan regelmatig terug naar deze pagina.

Heb je vragen over de werken, stuur dan een e-mail naar dewissel.bouwt@wissel.be

Inplantingsplan

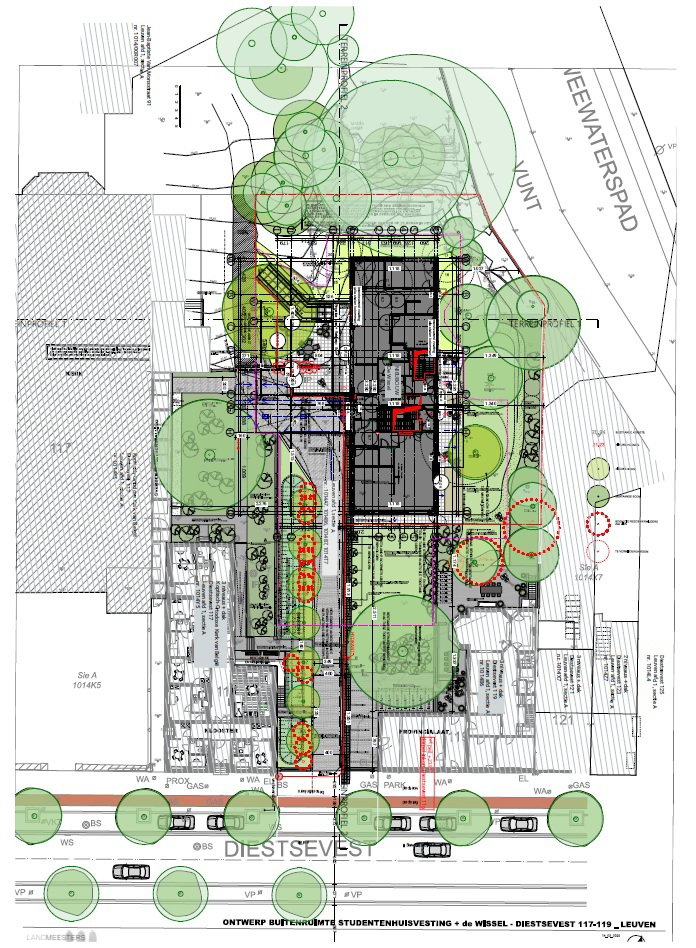

Om een idee te hebben waar ons nieuwe gebouw zal gebouwd worden op de site, delen we graag het inplantingsplan. Ons nieuwe gebouw is het donkergrijze gebouw.

Indicatieve planning van de werken

Naargelang de werken vorderen, zullen we hier de planning van de werken weergeven:

  • 29 juli 2026: afsluiting van de site voor alle gemotoriseerd verkeer
  • week 32 (03/08/2026 - 07/08/2026):
    • start van de werken
    • opmaken plaatsbeschrijving
  • week 34 (17/08/2026 - 21/08/2026):
    • rooien bomen
  • week 35-37 (24/08/2026 - 11/09/2026):
    • plaatsen werfomheining
    • geothermische boringen (1,5 à 2 boringen per dag)
    • terrein bouwrijp maken
    • plaatsen werfomheining
  • week 38-41 (14/09/2026 - 09/10/2026):
    • graafwerken en plaatsen berlinerwand
    • plaatsen horizontale leidingen geothermie
    • start kelderwerken
  • week 42-44 (12/10/2026 - 30/10/2026):
    • plaatsen wapening keldervloer
    • storten keldervloer in beton
  • week 45 (02/11/2026 - 06/11/2026):
    • storten en polieren van hoogspanningscabine en fietsenstalling
  • week 46-48 (09/11/2026 - 27/11/2026):
    • plaatsen betonnen kelderwanden en start metselwerken met betonblokken

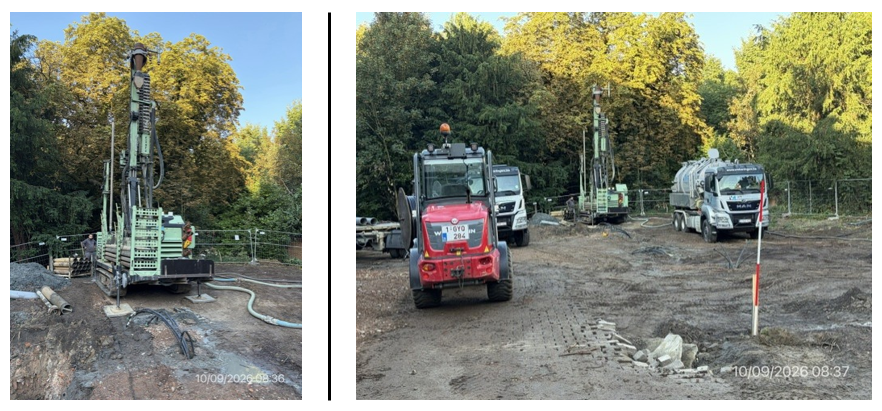

Update 11/09/2026: Boringen geothermie achter de rug

Er werden inmiddels 12 geothermische boringen uitgevoerd op de site.

Hierbij enkele foto's:

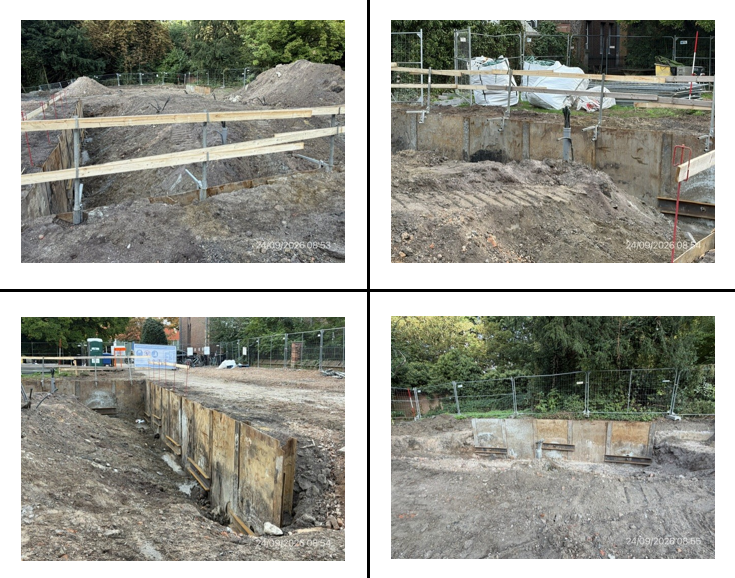

Update 25/09/2026: grondwerken gestart


Inmiddels zijn de grondwerken gestart.

Hierbij enkele foto's:

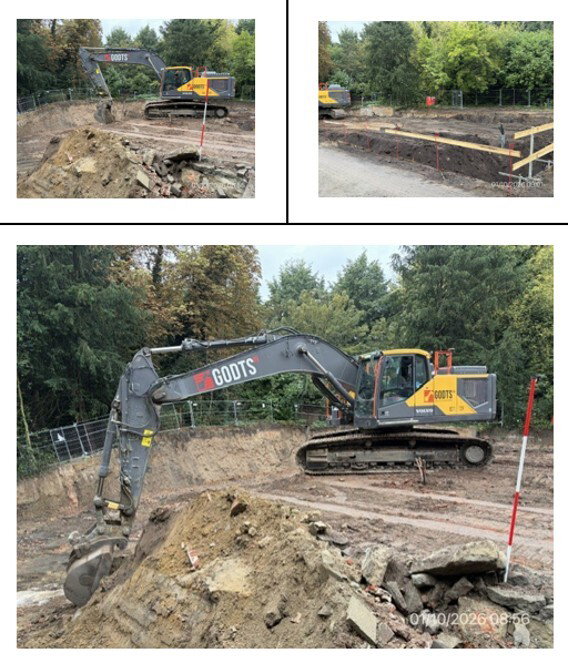

Update 01/10/2026: grondwerken volop bezig

Hierbij enkele foto's:

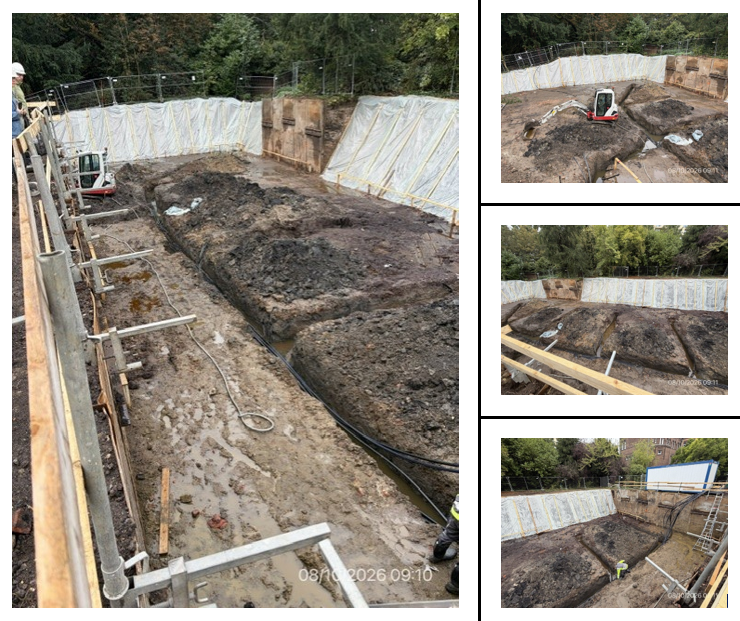

Update 08/10/2026: grondwerken schieten op

Hierbij enkele foto's:

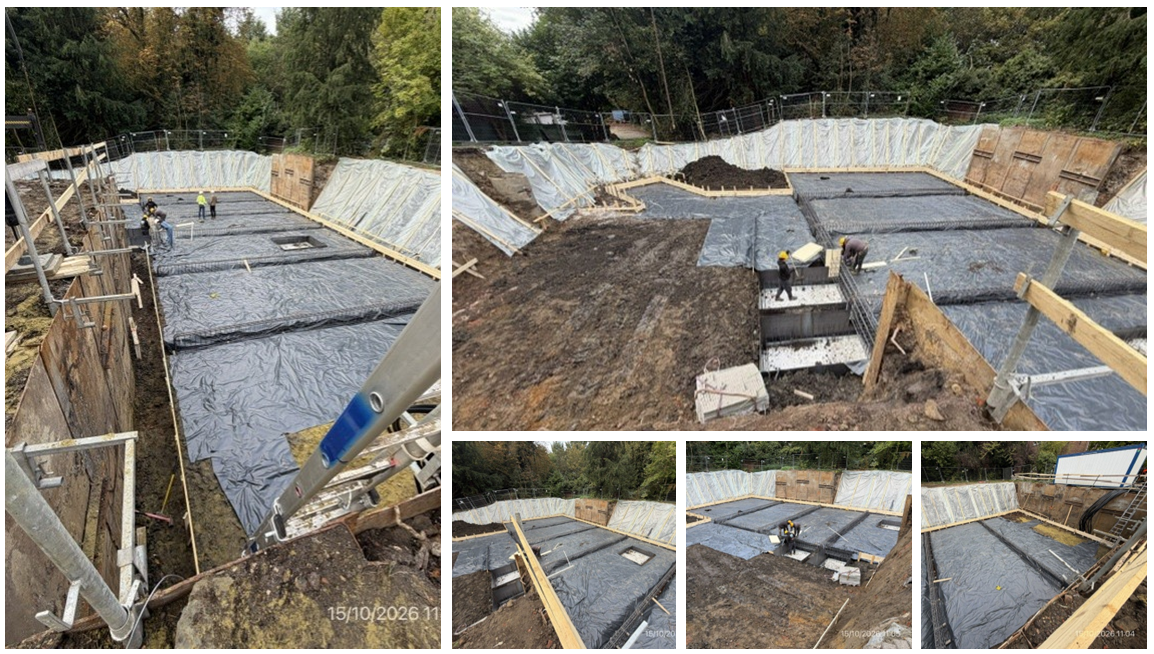

Update 15/10/2026: de wapening voor de keldervloer wordt voorbereid

Hierbij enkele foto's:


Architecten en projectleider van de aannemer in actie tijdens de werfvergadering:

Update 22/10/2026: alles is klaar om volgende week de keldervloer te storten

Hierbij enkele foto's:

De eerstesteenlegging is een feit!

Tijdens een academische receptie op 22 oktober 2026 gaven Ann Truyens, Luc Deneffe, Johan Cokelaere (OTIK Architecten) en Lothe Ramakers voor een 50-tal aanwezigen toelichting bij het nieuwbouwproject en het belang ervan voor de samenleving.

Daarna werd de eerste steen gelegd:


Van links naar rechts op de foto: Luc Deneffe (voormalig directeur De Wissel vzw), Carl Devlies (voorzitter gemeenteraad Stad Leuven), Lothe Ramakers (schepen van buurt- en wijkwerking, armoedebestrijding, gelijke kansen, diversiteit en senioren Stad Leuven), Ann Truyens (huidig directeur De Wissel vzw).

Update 29/10/2026: de keldervloer werd afgelopen dinsdag gestort

Hierbij enkele foto's:


En enkele foto's vanuit de bouwput:

Update 5/11/2026: vandaag wordt de vloer van de ondergrondse fietsenparking gestort

Hierbij enkele foto's:
